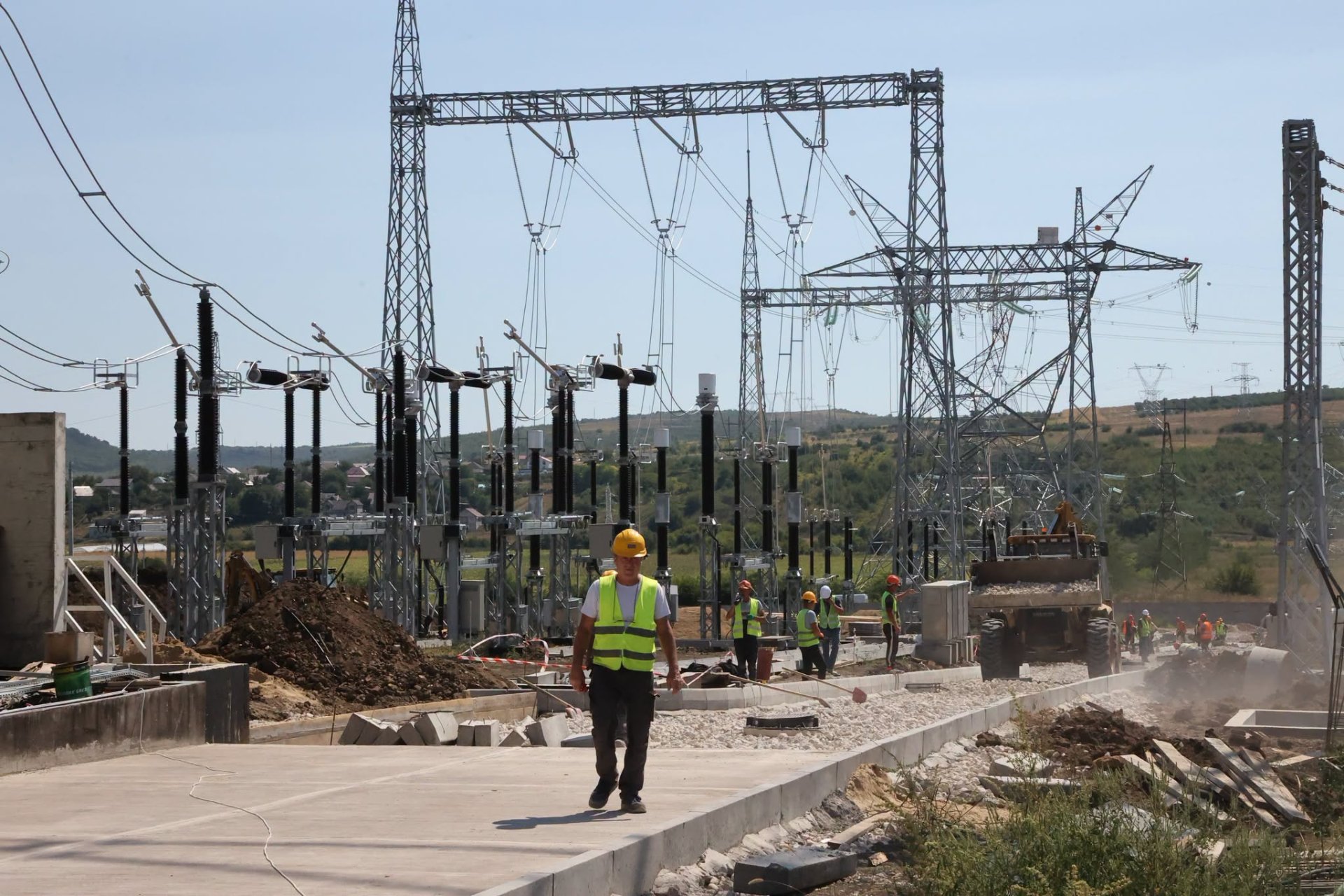

Linia electrică Vulcănești-Chișinău: echipamentul defect din Stația electrică Chișinău a fost reparat

Ministrul Energiei, Dorin Junghietu, a anunțat astăzi că echipamentul defect depistat în Stația electrică Chișinău, care este parte a proiectului de construcției Liniei electrice Vulcănești-Chișinău, a fost reparat în Spania și urmează ca în această săptămână să fie transmis spre Republica Moldova, informează MOLDPRES.

Potrivit oficialului, după ce echipamentul va ajunge în țara noastră, contractorul va mai avea nevoie de aproximativ patru – cinci săptămâni pentru integrarea lui și efectuarea testelor necesare.

„Am primit informația la sfârșitul săptămânii trecute că echipamentul care a fost transmis în Spania la reparat, este finalizat și săptămâna aceasta urmează să fie împachetat și trimis pe cale terestră în Republica Moldova. Din momentul în care ajunge, contractorul are nevoie de aproximativ patru-cinci săptămâni pentru integrare. Instalarea nu durează mult, dar toate testele de integrare a stației necesită mai mult efort”, a afirmat Dorin Junghietu, la emisiunea „Bună dimineața” de la postul public de televiziune „Moldova 1”.

Șeful de la Energie a subliniat că Linia electrică Vulcănești-Chișinău vine să elimine ultima dependență structurală din sistemul electroenergetic național. Ministrul a punctat că Linia este gata și a fost testată, însă urmează finalizarea lucrărilor în Stația electrică Chișinău.

„Linia este gata, a fost testată cu tensiune, fără sarcină, pe 21–22 iunie. Stația electrică Vulcănești a fost și ea testată, a fost recepționată. Acum așteptăm contractorii din Stația Electrică Chișinău să o finalizeze și să fie dată în exploatare”, a punctat Dorin Junghietu.

Lucrările de construcție a LEA Vulcănești-Chișinău au început efectiv în aprilie 2024 și sunt parte a Proiectului de Dezvoltare a Sistemului Electroenergetic, finanțat de Grupul Băncii Mondiale. Valoarea acestuia este de 61 milioane de euro, dintre care circa 27 milioane de euro sunt pentru construcția Liniei.

Infrastructura liniei propriu-zise a fost finalizată încă în luna noiembrie a anului trecut, înainte de termen, și a fost, de asemenea, energizată până la Stația Chișinău. Însă punerea în exploatare comercială a întregului proiect necesită finalizarea tuturor lucrărilor la Stația Chișinău, inclusiv testarea și punerea sub tensiune a echipamentelor conexe.

Linia are o lungime totală de 157 de km, traversează 35 de localități din opt raioane, conectând Stația Electrică Vulcănești 400 kV cu Stația Electrică Chișinău 330 kV. Aceasta va putea transporta până la 630 MVA de putere, echivalentul a peste 50% din consumul necesar al țării în perioadele de vârf.

Construcția Liniei electrice Vulcănești-Chișinău este un proiect de importanță strategică pentru securitatea energetică a țării noastre. Noua linie electrică va permite transportul energiei electrice din România sau alte piețe europene spre Chișinău, fără a trece prin Centrala electrică moldovenească, situată în regiunea transnistreană.



Ultimele Știri
/ Acum 1 zi

Campania de recoltare a sfeclei de zahăr a început: reprezentanții sectorului estimează o productivitate medie de circa 44-45 de tone la hectar

/ Acum 2 zile

Expoziția MOLDAGROTECH & FARMER revine la Moldexpo: peste 400 de participanți și o mie de unități de tehnică

/ Acum 2 zile

Prețul gazului natural pe bursele europene rămâne ridicat, sub influența situației regionale

/ Acum 2 zile

Investiții în valori mobiliare de stat: Ministerul Finanțelor lansează o nouă rundă de subscriere

/ Acum 2 zile

Peste 936 de milioane de lei acumulate de Fisc la buget săptămâna trecută

/ Acum 2 zile

Serviciul Vamal a acumulat peste 962 de milioane de lei la buget în ultima săptămână

/ Acum 2 zile

Euro și dolarul încep săptămâna cu apreciere ușoară

/ Acum 2 zile

Prima ediție a Festivalului Laptelui „De la Câmp la Pahar” a avut loc la Fundurii Vechi, Glodeni

/ Acum 3 zile

FOTO // Un nou sistem de irigare va deservi 40 de hectare de teren agricol la Bălăurești, Nisporeni

/ Acum 3 zile

Casa Verde: 231 de dosare aprobate pentru lucrări de eficiență energetică

/ Acum 3 zile

FOTO // Un nou spațiu de instruire pentru viitori specialiști în agricultură și viticultură, deschis la Chișinău cu sprijinul Elveţiei

/ Acum 3 zile

FOTO // Mai mulţi agricultori din Moldova renunță la registrele pe hârtie pentru evidența zilierilor

/ Acum 3 zile

FOTO // Premierul Vasile Tofan după vizita la companii din sudul ţării: „Produsele fabricate în Moldova sunt competitive”

/ Acum 4 zile

FOTO // Ministrul Agriculturii Eugeniu Osmochescu vine cu soluții pentru fluidizarea exporturilor prin Giurgiulești: „Vom evita blocarea mărfurilor, pentru a asigura condiții mai bune pentru producători”
